Với cách thể hiện tin trực quan và dễ hiểu, sơ đồ Gantt (Gantt Chart) là một trong những phương pháp giúp ích rất nhiều trong lập kế hoạch công việc và học tập. Sơ đồ gantt trong học tập sẽ hỗ trợ bạn trong quá trình làm đề cương luận văn và quản lý thời gian thực hiện. Vậy sơ đồ gantt là gì? Ứng dụng như thế nào khi làm luận văn?
Sơ đồ gantt (gantt chart) là gì?
Sơ đồ gantt (gantt chart hay biểu đồ gantt chart) là loại sơ đồ dùng để thể hiện tiến độ dự án theo thời gian với các công việc, sự kiện cụ thể. Sơ đồ gồm 2 phần chính là trục hoành thể hiện các mốc thời gian và trục tung thể hiện các đầu mục công việc cần thực hiện.
Sơ đồ gantt là gì?
Nhìn vào sơ đồ gantt, bạn sẽ dễ dàng nắm bắt được các thông tin của từng đầu mục công việc cũng như tiến độ thực hiện của cả dự án. Tất cả các task lớn, nhỏ đều được thể hiện rõ cùng với thứ tự ưu tiên và thời gian cần thực hiện. Đây thực sự là một công cụ hữu ích để quản lý dự án hiệu quả.
Tại sao cần sử dụng sơ đồ gantt khi làm luận văn?
Để hoàn thành tốt luận văn thì bạn cần phải kiểm soát một khối lượng lớn các đầu mục công việc cần làm và đảm bảo đúng tiến độ. Nếu bạn không hoàn thành các task theo đúng thứ tự hoặc bỏ mỡ một deadline nào thì có thể sẽ làm đảo lộn mọi thứ. Kết quả có thể đến bài luận văn hoàn thành muộn hơn hoặc kết quả không như mong đợi.
Với sự hỗ trợ của gantt chart, bạn sẽ lên được một kế hoạch với timeline thực hiện luận văn cụ thể. Và bên cạnh đó, bạn sẽ còn dự đoán được các vấn đề phát sinh và thời gian cần thiết để xử lý từng đầu mục công việc. Gantt chart giúp bạn nắm rõ được các công việc mình cần làm và chủ động thực hiện đúng deadline.
Cuối cùng, sơ đồ gantt là một công cụ cung cấp cho bạn một cái nhìn tổng quan về tiến độ hoàn thành luận văn của mình. Điều này sẽ giúp bạn biết phân phối công việc sao cho hiệu quả. Hạn chế tình trạng quá tải, đảm bảo chất lượng cho bài luận văn hoàn thành tốt nhất có thể.
Cách vẽ sơ đồ Gantt trong làm đề cương luận văn
Bước 1: Xác định các đầu mục công việc cần thực hiện
Việc đầu tiên bạn cần thực hiện là phải xác định rõ tất cả các đầu mục cần thiết và khoảng thời gian tổng thể có khả năng để luận văn hoàn thành. Để làm được điều này, bạn hãy suy nghĩ thật kỹ về đề tài đã chọn và mục tiêu cần đạt được khi hoàn thành đề tài. Như vậy thì kế hoạch làm việc mới thực sự mang lại hiệu quả.
Các đầu mục công việc càng chi tiết và đầy đủ thì mức độ thành công của luận văn càng cao. Sau khi có được các danh sách công việc cần làm thì bạn cần phải xác định thứ tự ưu tiên và thời gian thực hiện cho từng đầu mục. Hãy lưu ý về ngày bắt đầu sớm nhất và thời gian ước tính của từng task để luận văn đúng tiến độ.
Ví dụ đề tài luận văn cần thực hiện là: Một số giải pháp thương mại điện tử cho các Doanh nghiệp tại Việt Nam giai đoạn 2020 – 2025.
Danh sách công việc của bạn sẽ được liệt kê như sau:

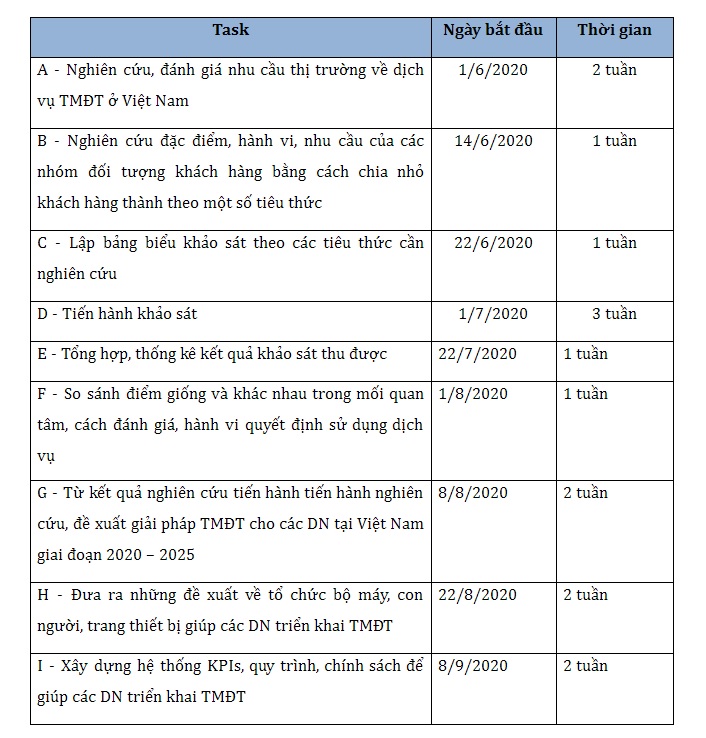

Xác định các đầu mục công việc cần thực hiện
Bước 2: Xác định mối quan hệ giữa các đầu mục công việc
Tiếp theo, bạn cần thể hiện được mối quan hệ giữa các đầu mục công việc. Bằng cách trả lời các câu hỏi sau: công việc nào phải thực hiện theo tuần tự? công việc nào phải thực hiện song song? công việc nào phụ thuộc vào công việc nào?

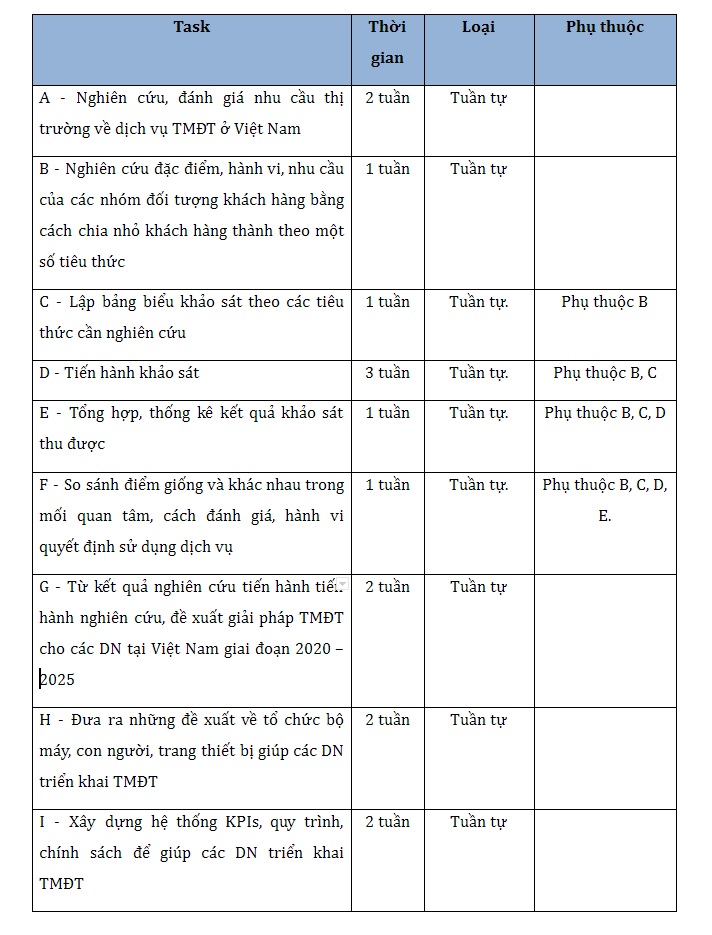

Xác định mối quan hệ giữa các đầu mục công việc
Bước 3: Biểu diễn sơ đồ Gantt
Như vậy là bạn đã có được các dữ liệu cần thiết để vẽ sơ đồ. Bạn có thể vẽ sơ đồ gantt bằng tay hoặc excel hay các phần mềm chuyên nghiệp như Microsoft Project, Gantt…
Như vậy là bạn đã có được các dữ liệu cần thiết để vẽ sơ đồ. Bạn có thể vẽ sơ đồ gantt trong excel hay các phần mềm chuyên nghiệp như Microsoft Project, Gantt… hoặc thủ công.

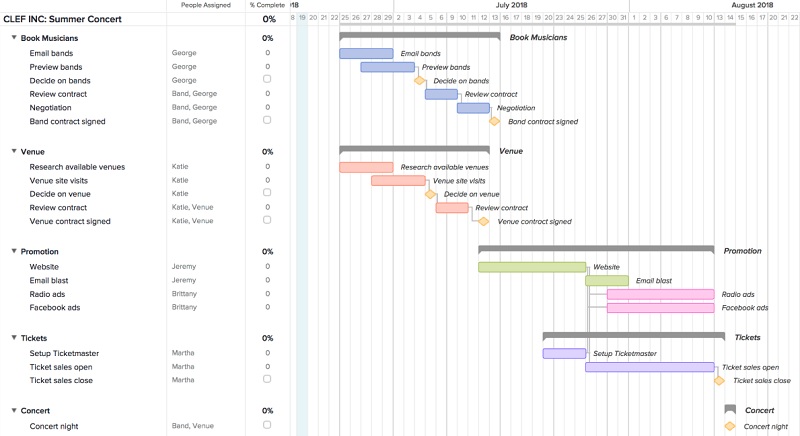

Vẽ sơ đồ Gantt trong excel
Bước 4: Cập nhật tiến độ thực hiện đề tài
Trong thời gian thực hiện đề cương luận văn, chắc hẳn sẽ có nhiều sự thay đổi. Do đó, bạn cần phải thường xuyên theo dõi và cập nhật thay đổi kịp thời để không ảnh hưởng đến tiến độ của toàn bộ dự án.
Như vậy bạn đã hiểu sơ đồ gantt (Gantt Chart) là gì và cách ứng dụng của nó trong quá trình làm đề cương luận văn rồi phải không? Hãy thử sử dụng chúng xem sao nhé. Ngoài ra, nếu như gặp bất kỳ khó khăn nào, bạn hãy liên hệ với Luận Văn 123 để được hỗ trợ nhé. Chúc các bạn thành công!
